“500千伏南充變電站5063斷路器合閘成功。”7月19日21時20分,四川500千伏南充變電站值班員向國網四川省電力公司調控中心匯報情況。至此,500千伏遂寧電網加強工程投運。
500千伏遂寧電網加強工程是四川電網今年迎峰度夏重點項目。該工程的投運補強了遂寧與南充之間主網的網架結構,提高了川東北地區電網供電能力和互濟能力。該工程是國網四川電力首個全機械化施工示范工程,于3月開工建設。線路經南充、廣安、遂寧3市,全長100.3千米,新建鐵塔215基,工期緊,作業點多面廣,工序深度交叉。國網四川電力在可研階段充分考慮機械化施工的需求,超前開展屬地協調,確保8000余噸建設物資按期供應、各項跨越作業按期完成,推動機械化施工全面落地。

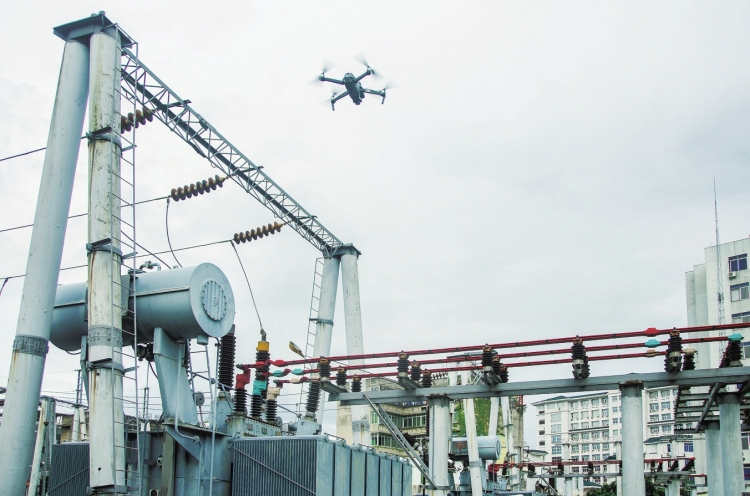

在工程建設過程中,四川送變電建設有限公司在重要跨越施工區段應用全景可視化及智能仿真張力放線系統,提高數字化作業水平。該公司還組建流水化作業班組,實現“一基一策劃一方案”;應用可拆分式小型挖孔機、旋挖機進行基礎開挖,使作業人員全程不用下坑,降低了作業風險;克服架線階段牽張場選址難度大、交叉跨越多等難題,合理規劃放線區段,發揮機械化施工優勢,確保工程安全高效完成。(譚謝陽 樊一夫 王志奇)
