• <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    當前位置: 首頁 > 電網 > 運行檢修

    新疆±1100千伏昌吉換流站年度綜合檢修完成

    電力網發布時間:2022-10-12 15:37:44  作者:黃文文

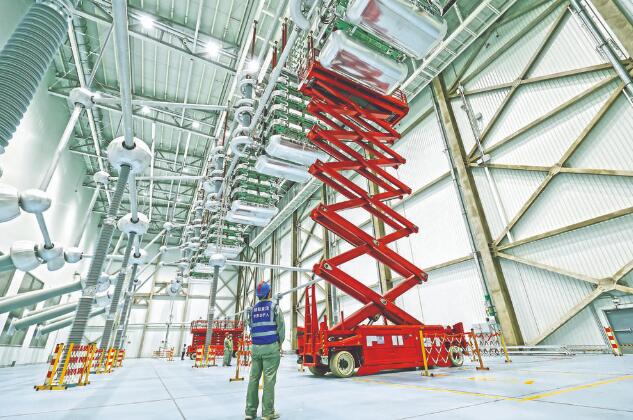

      “試驗設備已放置在指定位置,具備試驗條件,人員遠離閥塔,開始試驗。”10月10日上午,在新疆±1100千伏昌吉換流站極Ⅰ高端閥廳內,高25米的作業平臺上,國網新疆超高壓公司檢修一班工作負責人王學良正指揮檢修人員對換流閥晶閘管開展預防性試驗。除了確保各種試驗儀器工作狀態良好,設備放置位置也是確保試驗結果準確的關鍵。王學良在試驗開始前反復確認設備位置無誤后,才發出開始試驗的指令。

      “在本次年度綜合檢修中,我們采用了新型試驗儀器,原本需要48小時完成的4032級晶閘管試驗,現在僅需7小時,工作效率大大提升。”王學良介紹。

      10月4日,昌吉換流站年度綜合檢修工作全面展開,涉及53個作業面,共有來自16家單位的800余名檢修人員參與,檢修工期緊、任務重。

      國網新疆超高壓公司結合8月吉泉直流大功率運行的實際,充分考慮設備運行負荷大、發熱量大等情況,在此次綜合檢修期間有針對性地增加了20項專項檢查,以確認換流閥、換流變壓器等核心設備的健康水平。

      “我們還對分接開關過渡電阻開展了相關試驗,這是針對換流變壓器大負荷運行后增加的檢查項目。試驗可以評估分接開關運行狀態,確保換流變壓器長周期安全穩定運行。”檢修一班副班長許劍鋒說。

      在換流變壓器試驗過程中,試驗人員需要乘坐高空車到達15米高的高壓側套管附近,掛接試驗引線,確保換流變壓器閥廳內外無人后,再按照試驗標準作業卡完成各項試驗內容。

      “試驗時,我們要確保分接開關檔位與以往的試驗檔位保持一致,才能比對最新的試驗數據和歷史數據,確認設備健康狀態。檔位一旦有偏差,試驗結果將會受到影響。”許劍鋒介紹。檢查分接開關的檔位是他每次試驗前要完成的關鍵步驟。

      設備檢修試驗不僅要嚴謹,還要細致。10月5日,檢修人員在對換流變壓器開展絕緣油試驗時,發現極Ⅱ低端一相換流變壓器絕緣油含氣量有明顯增長趨勢,現場人員立即調配濾油機,對換流變壓器絕緣油開展24小時熱油循環處理。在此期間,檢修人員每小時記錄一次油溫,確保絕緣油保持恒溫。10月9日,待絕緣油靜置96小時后,檢修人員再次檢測絕緣油,確認各項試驗數據合格。這處隱患處置就此完成。

      10月10日傍晚,昌吉換流站年度綜合檢修工作全部完成。在7天的檢修工期內,檢修人員完成了雙極4組換流器、部分750千伏交流進線、直流場等設備檢修預試5231項,以及專項檢查120項、隱患治理25項、設備缺陷處置117項,還同步開展了技術改造3項、技術監督9項、控制保護裝置軟件修改16項。(黃文文)




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    污污网站国产精品白丝袜 | 日本欧美一区二区三区高清 | 日韩欧美国产精品专区 | 日本亚洲高清中文不卡专区 | 亚洲制服丝袜中文字幕在 | 中文字幕人成不卡视频在线 |
