    張掖百萬鍋爐補給水處理站順利封頂

    中國電力網發布時間:2023-12-12 16:24:42  作者:周香香

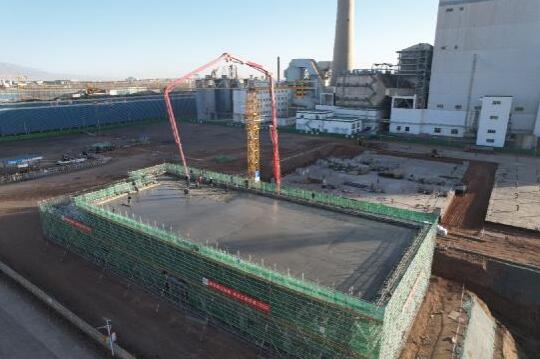

      中國電力網訊(通訊員 周香香)12月11日下午,隨著混凝土從泵車管道輸出,鍋爐補給水處理站頂板澆筑工作徐徐展開,本次澆筑的梁、板、樓梯采用C35混凝土,柱采用C40混凝土,柱、梁混凝土保護層厚度為20mm,板混凝土保護層厚度為15mm,澆筑量共計450立方米,歷時7小時澆筑完成。

      該結構軸線長50*19.5m,頂板高8.3m,是化水區域的單體結構之一。澆筑前期,項目部各部門、專業積極協調,精心策劃,克服張掖地區冬季寒風凜冽、溫度驟降帶來的各種施工困難,本著“安全第一,質量為本,進度唯先”的原則,嚴格落實工程管理三要素,趕在計劃節點前完成鍋爐補給水處理站的封頂澆筑任務。鍋爐補給水頂板鋼筋順利通過業主、監理、總包及質檢站的聯合驗收后,項目部即刻開始了相關的檢查工作和施工交底工作。澆筑過程中,從混凝土的進料、攪拌、澆筑到振搗、養護,項目部相關人員全程監督把關,確保了本次澆筑高標準通過驗收,為實現優質履約奠定基礎。

      此次節點能夠按期完成,離不開項目黨員先鋒的凝心聚力、有效管理,也離不開其他管理及施工人員克服艱苦環境的決心。




    評論

    用戶名:   匿名發表
    密碼:
    驗證碼:
    最新評論0

    相關閱讀

    無相關信息
    性色av 一区二区三区_国产一级爱做c片免费一分钟_国产在视频精品线观看_一本久久a久久精品vr综合

  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>

    <i id="5lvsm"></i>

    <mark id="5lvsm"><div id="5lvsm"><acronym id="5lvsm"></acronym></div></mark>
  • <wbr id="5lvsm"><table id="5lvsm"><p id="5lvsm"></p></table></wbr>
    <mark id="5lvsm"></mark>
    思思久久er99精品亚洲 | 日本免费高清中文网 | 亚洲一区波多野结衣在线 | 一区二区三区在线观看精品视频 | 亚洲中文精品在线观看 | 中文乱码经典亚洲 |
